Viadotto Partenze, Aeroporto di Cagliari

Manutenzione e messa in sicurezza dei giunti stradali senza interruzione dell'operatività aeroportuale

Un intervento in un’infrastruttura sempre operativa

DZ Costruzioni ha eseguito i lavori di manutenzione e messa in sicurezza dei giunti di sovrapavimentazione del viadotto partenze dell’Aeroporto di Cagliari-Elmas, su incarico di SO.G.AER. S.p.A.

La principale complessità dell’intervento è stata la necessità di conciliare lavorazioni strutturali e continuità operativa dello scalo. Per tutti i 60 giorni consecutivi di cantiere, le attività sono state organizzate garantendo il regolare funzionamento dell’infrastruttura aeroportuale, nel rispetto delle procedure di sicurezza e delle normative ENAC per l’accesso alle aree limitate.

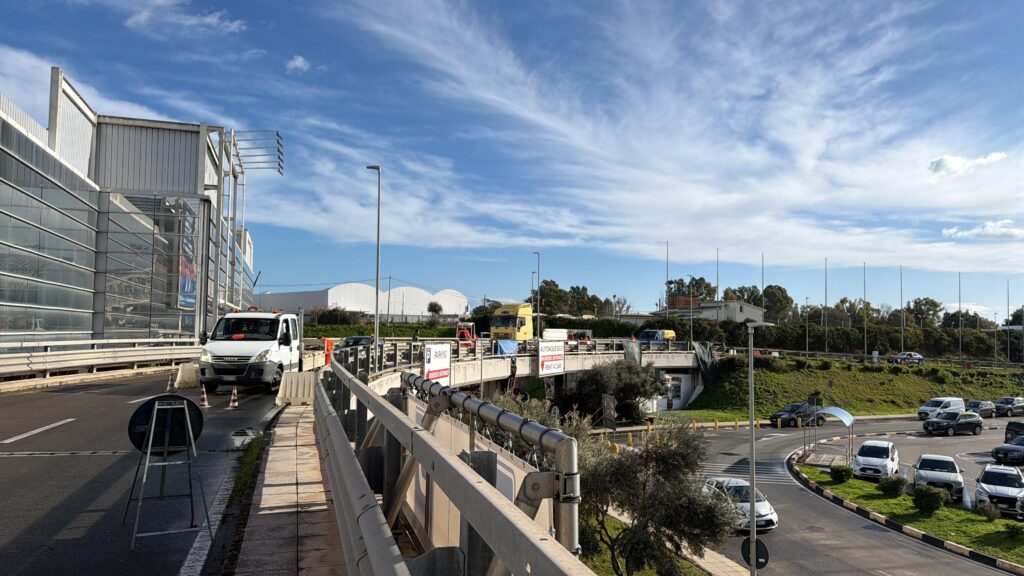

Aeroporto2

Ripristino strutturale e sostituzione dei giunti

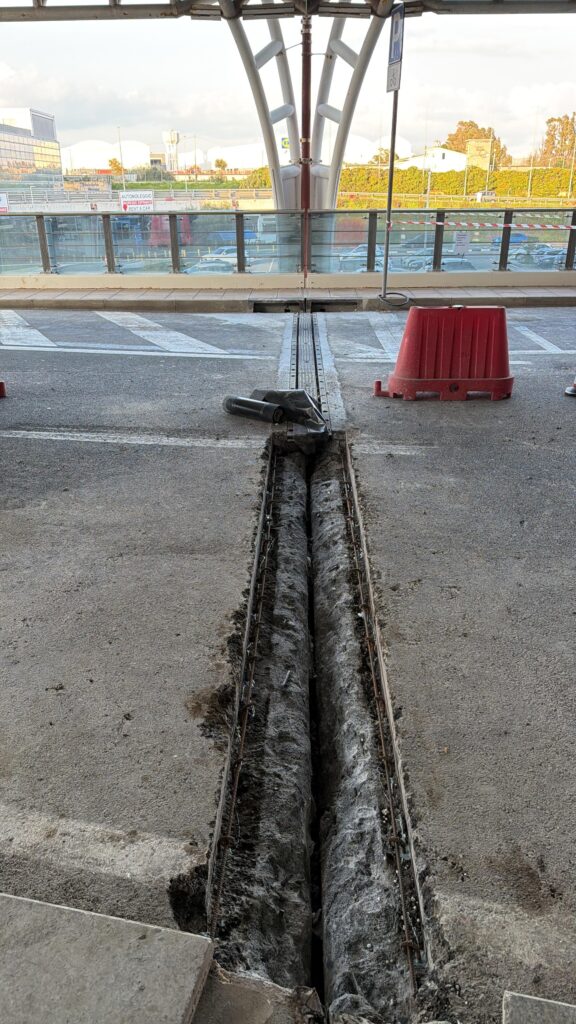

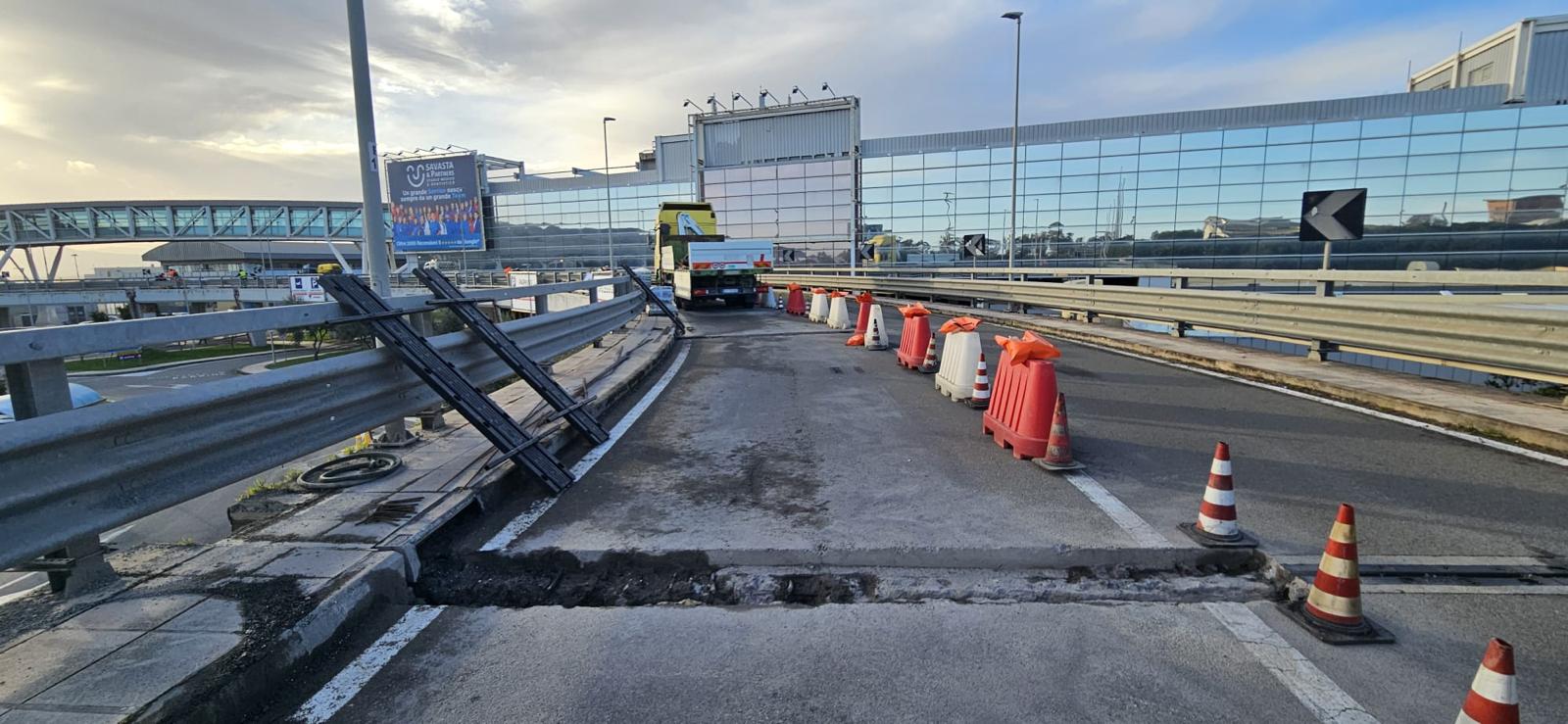

Le lavorazioni hanno previsto la rimozione della pavimentazione esistente e del calcestruzzo deteriorato, seguita dalla ricostruzione delle testate della soletta e dalla predisposizione dei nuovi elementi di armatura.

Particolare attenzione è stata dedicata all’impermeabilizzazione dei giunti, attraverso la posa di nastri elastici in TPE e l’impiego di adesivi e resine epossidiche per garantire la tenuta idraulica e il corretto ancoraggio degli elementi.

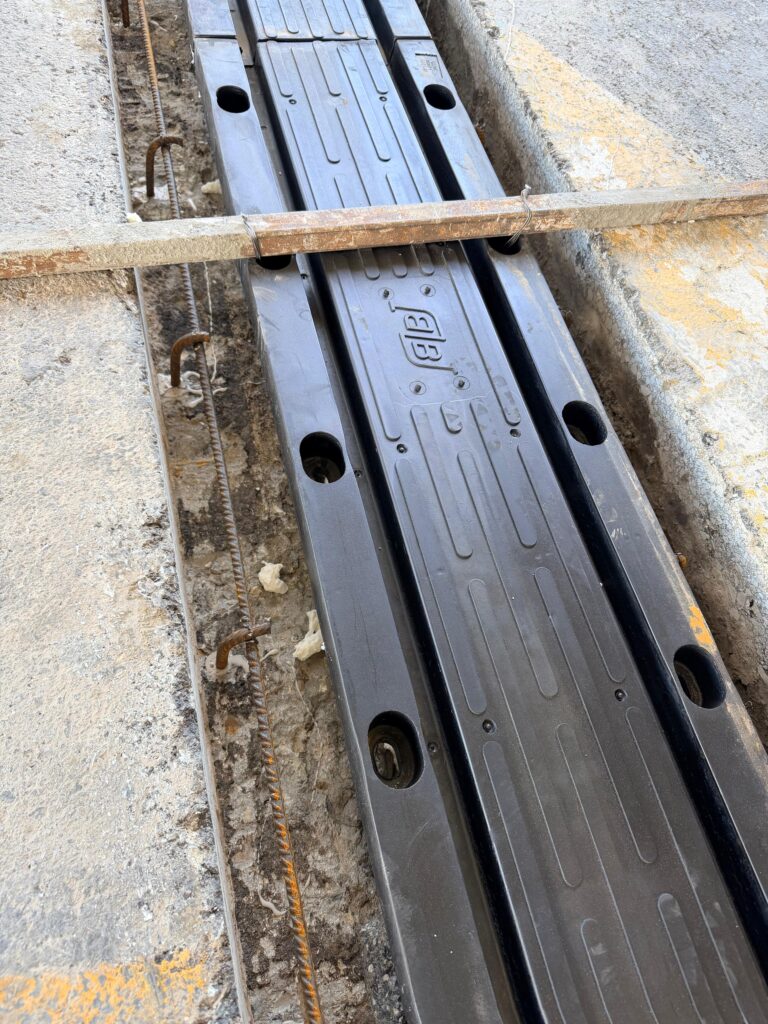

L’intervento si è concluso con l’installazione dei nuovi giunti preformati in gomma armata, il ripristino dei volumi mediante malte fibrorinforzate ad alte prestazioni e la sigillatura delle superfici.

Sicurezza e materiali ad alte prestazioni

La gestione del cantiere ha richiesto un’attenta pianificazione delle fasi operative e l’impiego di personale appositamente formato e autorizzato ad accedere alle aree aeroportuali.

Per le lavorazioni sono stati utilizzati materiali specifici per il ripristino strutturale, tra cui resine epossidiche, malte a ritiro compensato e sigillanti poliuretanici.

Le soluzioni adottate sono state finalizzate a ripristinare la funzionalità dei giunti, consentendo di assorbire le dilatazioni termiche della struttura e resistere alle sollecitazioni generate dal traffico veicolare diretto all’aerostazione.

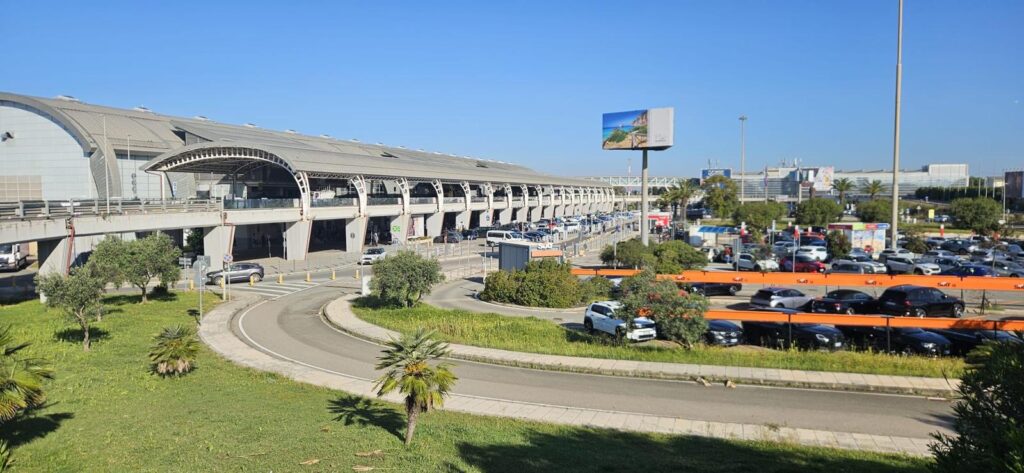

Aeroporto4

si

60 giorni di cantiere

Lavorazioni eseguite senza interrompere la normale operatività dell'infrastruttura aeroportuale.

si

Giunti impermeabilizzati

Sostituzione dei giunti stradali con nuovi elementi preformati e sistemi dedicati alla tenuta idraulica.

si

Sicurezza aeroportuale

Personale qualificato e autorizzato, con attività organizzate nel rispetto delle procedure ENAC.
